Hahnstraße: Stahlpfosten für die Lärmschutzwand

In einer 120-stündigen Sperrpause Mitte November, während der das äußere, westliche Gleis gesperrt war, wurden Gründungsrohre für die Signalausleger einvibriert, weitere Weichen verbaut sowie Oberleitungsarbeiten durchgeführt.

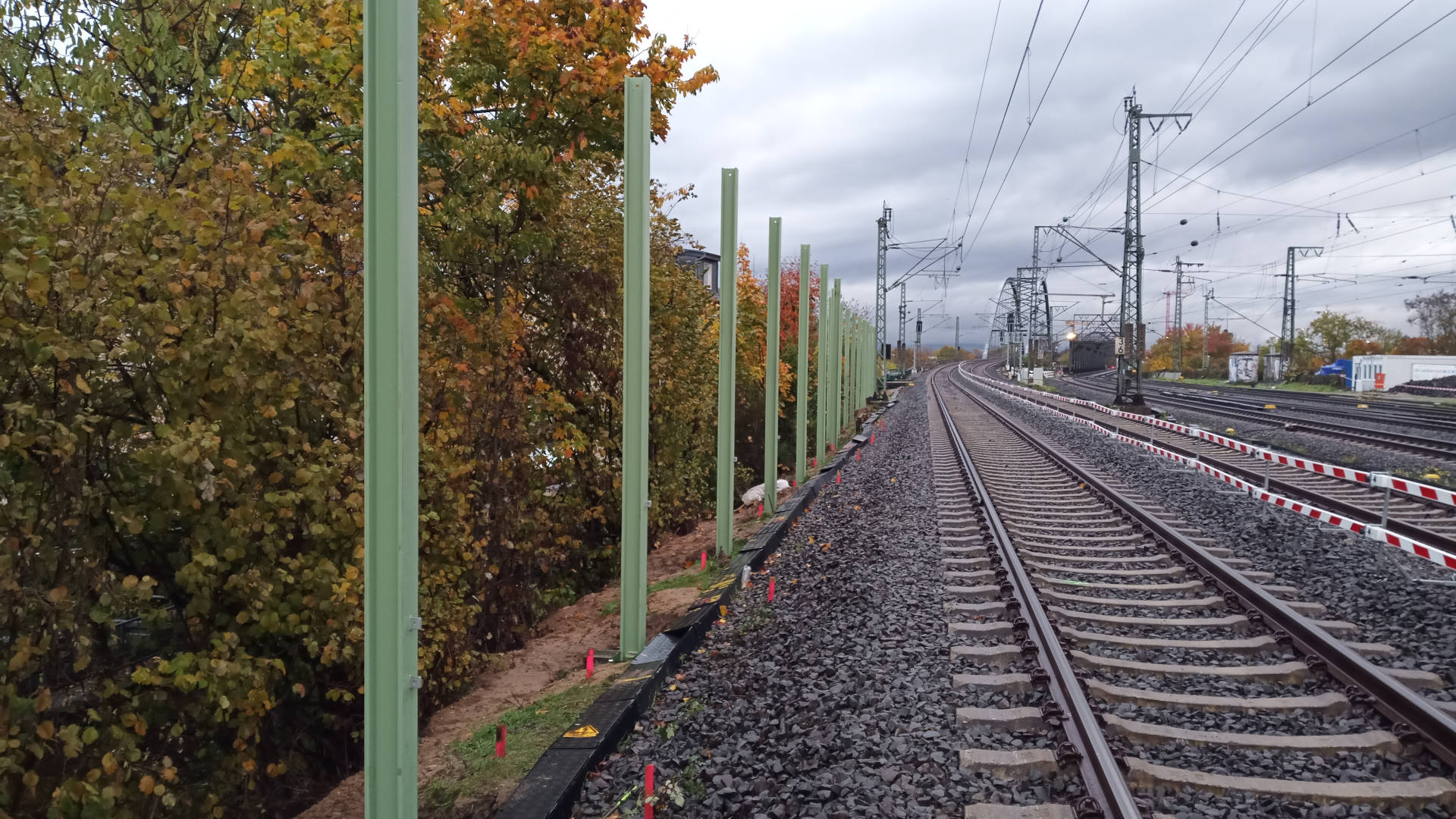

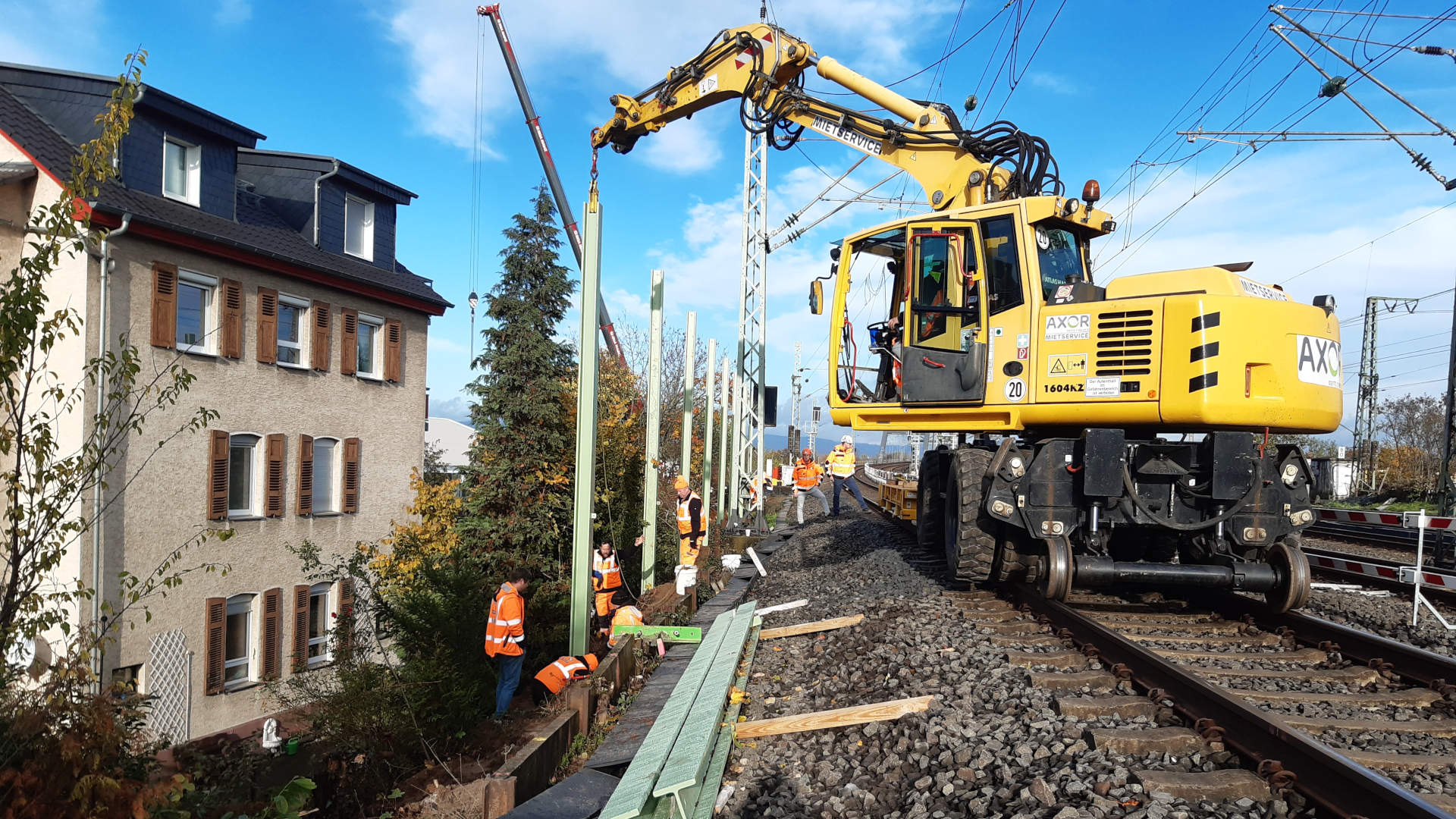

Zusätzlich konnten die Arbeiten an der Lärmschutzwand in der Hahnstraße vorangetrieben werden. 21 Stahlpfosten konnten gestellt und in die großen Stahlrohre einbetoniert werden. Am kommenden Wochenende werden Sockelelemente und erste Aluelemente der Lärmschutzwand gestellt. Der Bau an der Lärmschutzwand wird dann ab dem 23. Januar 2023 fortgesetzt, wenn das äußere S-Bahn-Gleis das nächste Mal gesperrt ist.
